์์ ๋ก ํ๋ก์ ํธ ๊ด๋ฆฌํ๊ธฐ
ํ๋ก์ ํธ ๊ด๋ฆฌ ๋๊ตฌ๋ก์์ ์์
Jira๋ Asana ๊ฐ์ ์ ์ฉ ๋๊ตฌ๊ฐ ๊ธฐ์ ์์ฅ์ ์ฅ์ ํ๊ณ ์์ง๋ง, ์์ ์ ๋ชจ๋ ๊ท๋ชจ์ ํ๋ก์ ํธ๋ฅผ ๊ด๋ฆฌํ๋ ๋ฐ ๊ฐ์ฅ ์ ์ฐํ๊ณ ์ ๊ทผ์ฑ ๋์ ๋๊ตฌ๋ก ๋จ์ ์์ต๋๋ค. ๋ผ์ด์ ์ค๋, ๊ต์ก๋, IT ์น์ธ๋ ํ์ ์์ต๋๋ค โ ์์ ๊ณผ ๋ช ํํ ๊ตฌ์กฐ๋ง ์์ผ๋ฉด ๋ฉ๋๋ค. ํ๋ฆฌ๋์, ์๊ท๋ชจ ํ, ๊ทธ๋ฆฌ๊ณ ํฌ์คํธ์์ผ๋ก๋ ๋ถ์กฑํ์ง๋ง ์คํ๋ ๋์ํธ๋ก๋ ์ถฉ๋ถํ ํ๋ก์ ํธ ๊ด๋ฆฌ ์์๋ฅผ ๊ฐ์ง ๋ชจ๋ ์ฌ๋์๊ฒ ์์ ์ ์ข ์ข ์ ํํ ํ์ํ ํด๋ต์ ๋๋ค.
ํต์ฌ์ ์ด๋ค ์์ ๊ธฐ๋ฅ์ด ์ด๋ค ํ๋ก์ ํธ ๊ด๋ฆฌ ์๊ตฌ์ ๋์ํ๋์ง ์๋ ๊ฒ์ ๋๋ค: ํ์๋ผ์ธ์ ๊ฐํธ ์ฐจํธ๋ก, ์์ ๋ชฉ๋ก์ ์ ๋ ฌ ๊ฐ๋ฅํ ํ ์ด๋ธ๋ก, ๋ฆฌ์์ค ํ ๋น์ ํผ๋ฒ ํ ์ด๋ธ๋ก, ์ํ ์ถ์ ์ ์กฐ๊ฑด๋ถ ์์์ผ๋ก ๋ณํ๋ฉ๋๋ค.
๋จ๊ณ๋ณ ๊ฐ์ด๋: ๊ฐํธ ์ฐจํธ๋ก ํ๋ก์ ํธ ํธ๋์ปค ๋ง๋ค๊ธฐ
์๋๋ฆฌ์ค: 25๊ฐ์ ์์ ์ผ๋ก ๊ตฌ์ฑ๋ 3๊ฐ์์ง๋ฆฌ ์ํํธ์จ์ด ๊ฐ๋ฐ ํ๋ก์ ํธ๋ฅผ ๊ด๋ฆฌํ๊ณ ์์ต๋๋ค. ์ํ, ์ผ์ , ์ ๋ฌด ๊ณผ๋ถํ ์ํ๋ฅผ ๋ณด์ฌ์ฃผ๋ ํธ๋์ปค๋ฅผ ๋ง๋ค์ด ๋ณด์ธ์.

1๋จ๊ณ โ ์์ ํ ์ด๋ธ ๋ง๋ค๊ธฐ
- ํค๋ ๋ง๋ค๊ธฐ (1ํ):์์ ID, ์์ ๋ช , ๋ด๋น์, ์์์ผ, ์ข ๋ฃ์ผ, ๊ธฐ๊ฐ, ์ํ, ์ฐ์ ์์, ์๋ฃ์จ, ๋น๊ณ .
- ํค๋์ ์ฒซ ๋ฒ์งธ ๋น ํ์ ์ ํํฉ๋๋ค.Ctrl+T๋ฅผ ๋๋ฌ ์์ ํ๋ฅผ ๋ง๋ญ๋๋ค. ์ด๋ฆ์ "Tasks"๋ก ์ง์ ํฉ๋๋ค (ํ ๋์์ธ ํญ).
- F2 ์
์ ๊ธฐ๊ฐ ์์:
=E2-D2+1(์ข ๋ฃ์ผ - ์์์ผ + 1, ์์ผ์ ๋ชจ๋ ํฌํจํ๊ธฐ ์ํด 1์ ๋ํจ) - Add Data Validation dropdowns: Select Status column > ๋ฐ์ดํฐ > ๋ฐ์ดํฐ ์ ํจ์ฑ ๊ฒ์ฌ > ๋ชฉ๋ก, source:
Not Started,In Progress,Completed,Blocked. Do the same for Priority:High,Medium,Low. - 25๊ฐ์ ์์ ์ ์ ๋ ฅํฉ๋๋ค. ๋์ค์ ์์ ์ ์ผ๋ก ํํฐ๋งํ ์ ์๋๋ก ๋ด๋น์ ์ด๋์ ์ ์ผ๊ด๋๊ฒ ์ฌ์ฉํ์ธ์ (์: JD, AS, MK).
2๋จ๊ณ โ ์๋ ์ํ ์์ ์ถ๊ฐํ๊ธฐ
- ์ง์ฐ ํ์ธ (J์ด):
=IF(AND(E2"Completed"), "โ Overdue", "") - ๋จ์ ์ผ์ (K์ด):
=MAX(0, E2-TODAY()) - ์ด๋ฌํ ์๋ํ ๋๋ถ์ ์ง์ฐ๋ ์์ ์ ์๋์ผ๋ก ์ฐพ์ ํ์๊ฐ ์์ต๋๋ค โ ์์ ์ด ์ฆ์ ์๋ ค์ค๋๋ค.
3๋จ๊ณ โ ์กฐ๊ฑด๋ถ ์์์ผ๋ก ๊ฐํธ ์ฐจํธ ๋ง๋ค๊ธฐ
- M1 ์
๋ถํฐ ์ด ๋ฐฉํฅ์ผ๋ก ๋ ์ง๋ฅผ ์
๋ ฅํฉ๋๋ค: 7/1, 7/2, 7/3 โฆ 9/30๊น์ง.
=SEQUENCE(1, 92, DATE(2026,7,1))๋ฅผ Excel 365์์ ์ฌ์ฉํ๊ฑฐ๋, ์ฒ์ ๋ ๊ฐ๋ฅผ ์ ๋ ฅํ๊ณ ๋๋จธ์ง๋ ๋๋๊ทธํ์ฌ ์ฑ์๋๋ค. - ๋ ์ง ํค๋ ์์ ์ง์ : ํ ์คํธ ํ์ (Ctrl+1 > ๋ง์ถค > 90ยฐ), ์ด ๋๋น๋ฅผ 3์ผ๋ก ์ค์ .
- ๊ฐํธ ์ฐจํธ ๊ทธ๋ฆฌ๋ ์ ์ฒด ์์ญ์ ์ ํํฉ๋๋ค (M2:CV26).ํ > ์กฐ๊ฑด๋ถ ์์ > ์ ๊ท์น > ์์์ ์ฌ์ฉํ์ฌ ์์์ ์ง์ ํ ์ ๊ฒฐ์ .
- ์์:
=AND(M$1>=$D2, M$1<=$E2). ์๋ฏธ: 1ํ์ ๋ ์ง๊ฐ ์์ ์ ์์-์ข ๋ฃ ๋ฒ์ ๋ด์ ์๋์ง ํ์ธํฉ๋๋ค. - ์์ > ์ฑ์ฐ๊ธฐ๋ฅผ ํด๋ฆญํ๊ณ ํ๋์์ ์ ํํฉ๋๋ค. ํ์ธ์ ํด๋ฆญํฉ๋๋ค.
- ์ง์ฐ๋ ์์
์ ๋ํ ๋ ๋ฒ์งธ ๊ท์น ์ถ๊ฐ:
=AND(M$1>=$D2, M$1<=$E2, $G2="Overdue")(๋นจ๊ฐ์ ์ฑ์ฐ๊ธฐ). - ์๋ฃ๋ ์์
์ ๋ํ ์ธ ๋ฒ์งธ ๊ท์น ์ถ๊ฐ:
=AND(M$1>=$D2, M$1<=$E2, $G2="Completed")(์ด๋ก์ ์ฑ์ฐ๊ธฐ).

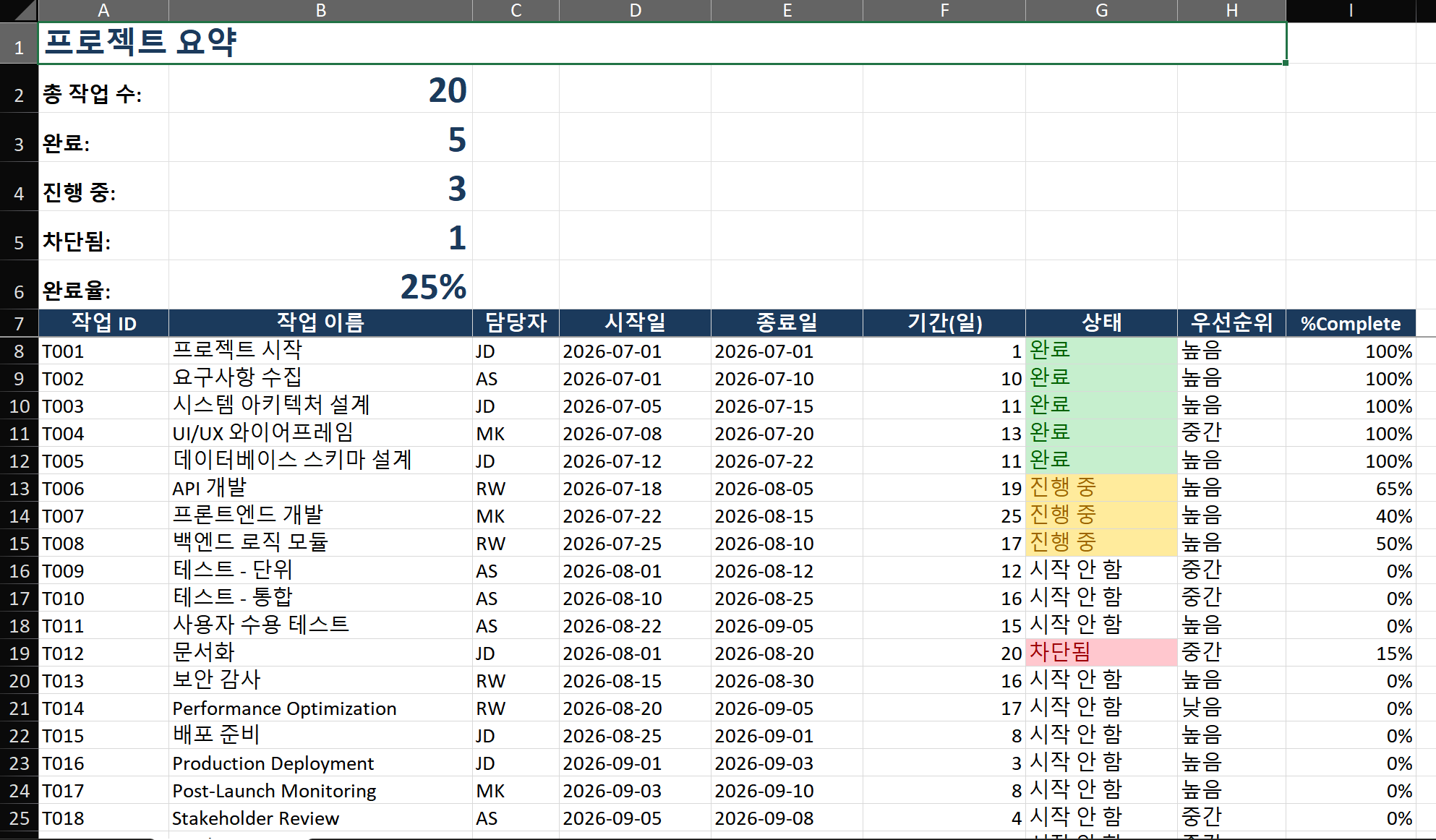

4๋จ๊ณ โ ํ๋ก์ ํธ ์์ฝ ๋ง๋ค๊ธฐ
- ์์ ํ ์ด๋ธ ์์ ๋ค์ ์์์ ์ฌ์ฉํ์ฌ ์์ฝ ์น์ ์ ๋ง๋ญ๋๋ค:
- ์ ์ฒด ์์
์:
=COUNTA(Tasks[Task Name]) - ์๋ฃ:
=COUNTIF(Tasks[Status], "Completed") - ์๋ฃ์จ:
=Completed / Total - ์ง์ฐ:
=COUNTIF(Tasks[Overdue], "โ Overdue*") - ์์ฝ์ ํฐ KPI ์์๋ก ์์ ์ง์ ํ์ฌ ํ๋์ ์ํ๋ฅผ ํ์ธํ ์ ์๋๋ก ํฉ๋๋ค.
ํต์ฌ ๊ธฐ๋ฒ
๊ธฐ๋ฒ 1 โ ํผ๋ฒ ํ ์ด๋ธ๋ก ๋ฆฌ์์ค ํ ๋นํ๊ธฐ
- Tasks ํ๋ฅผ ์ ํํ๊ณ ,์ฝ์ > ํผ๋ฒ ํ ์ด๋ธ > ์ ์ํฌ์ํธ.
- ๋ด๋น์๋ฅผ ํ์ผ๋ก, ๊ธฐ๊ฐ(ํฉ๊ณ)์ ๊ฐ์ผ๋ก ๋๋๊ทธํฉ๋๋ค. ๊ฐ ๋ด๋น์์ ์ด ํ ๋น ์์ ์ผ์๊ฐ ํ์๋ฉ๋๋ค.
- ๊ณ์ฐ ํ๋ ์ถ๊ฐ:ํผ๋ฒ ํ
์ด๋ธ ๋ถ์ > ํ๋, ํญ๋ชฉ ๋ฐ ์งํฉ > ๊ณ์ฐ ํ๋. Name: "Workload%", ์์:
=Duration / 60(ํ๋ก์ ํธ์ ์์ ์ผ์ 60์ผ๋ก ๊ฐ์ ). - ์ด์ ๋๊ฐ 80% ์ด์์ ์ ๋ฌด ๋ถํ ์ํ์ธ์ง ์ฆ์ ํ์ธํ๊ณ ์์ ์ ์ฌํ ๋นํ ์ ์์ต๋๋ค.
๊ธฐ๋ฒ 2 โ ์์กด์ฑ ์ถ์
- ์ด ์์ ์ด ์์๋๊ธฐ ์ ์ ์๋ฃ๋์ด์ผ ํ๋ ์์ ID๋ฅผ ๋ด์ "์ ํ ์์ " ์ด์ ์ถ๊ฐํฉ๋๋ค.
- ์์กด์ฑ ํ์ธ ์์ ์ถ๊ฐ:
=IF(SUMPRODUCT((Tasks[Task ID]=C2)*(Tasks[Status]<>"Completed"))>0, "Blocked", "Ready") - ์กฐ๊ฑด๋ถ ์์์ ์ฌ์ฉํ์ฌ ์ฐจ๋จ๋ ์์ ์ ์ฃผํฉ์์ผ๋ก ๊ฐ์กฐ ํ์ํฉ๋๋ค โ ํ๋ก์ ํธ ์ง์ฐ ์ํ์ด ์๋ ์์ ์ ๋๋ค.
ํํ ์ค์
- ๋ฐ์ดํฐ๊ฐ ์กด์ฌํ๊ธฐ ์ ์ ๊ณผ๋ํ๊ฒ ์ค๊ณํ๊ธฐ.์์ ๋ก ํ๋ก์ ํธ๋ฅผ ๊ด๋ฆฌํด๋ณธ ์ ๋ ์์ด ๋ณต์กํ ์์์ด ํฌํจ๋ 20์ด ํธ๋์ปค๋ฅผ ๋ง๋ค๋ฉด ๊ฒฐ๊ตญ ํฌ๊ธฐํ๊ฒ ๋ฉ๋๋ค. ์ต์ํ์ผ๋ก ์์ํ๊ณ ์ค์ ํ์๋ฅผ ํ์ ํ๋ฉด์ ๋ณต์ก์ฑ์ ๋ํด๊ฐ์ธ์.
- ํ ๋์ ์ผ๋ฐ ๋ฒ์ ์ฌ์ฉํ๊ธฐ.์์ ํ๋ฅผ ์ฌ์ฉํ์ง ์์ผ๋ฉด ์์์ด ์๋์ผ๋ก ํ์ฅ๋์ง ์๊ณ , ์์ ์ ์ถ๊ฐํ ๋ ํผ๋ฒ ํ ์ด๋ธ์ ๋ฒ์๋ฅผ ์๋์ผ๋ก ์ ๋ฐ์ดํธํด์ผ ํฉ๋๋ค. ํญ์ Ctrl+T๋ฅผ ์ฌ์ฉํ์ธ์.
- ๋น๊ทผ๋ฌด์ผ ๋ฌด์ํ๊ธฐ.์ฃผ๋ง์ ๊ณ ๋ คํ์ง ์์ ๊ธฐ๊ฐ ์์์ ๋นํ์ค์ ์ธ ์ผ์ ์ ๋ง๋ญ๋๋ค.
=NETWORKDAYS(Start, End, Holidays)๋ฅผ ์ฌ์ฉํ์ฌ ์์ ์ผ ๊ธฐ์ค์ผ๋ก ๊ณ์ฐํ์ธ์. - ์ฃผ์ ์์ ์ ์ ๋ฐฑ์ ํ์ง ์๊ธฐ.์์์ด ๋ง์ ํ๋ฅผ ์ ๋ ฌํ๋ฉด ์ฐธ์กฐ๊ฐ ๊ผฌ์ผ ์ ์์ต๋๋ค. ์ ๋ ฌ์ด๋ ๊ตฌ์กฐ ๋ณ๊ฒฝ ์ ์ ํ์์คํฌํ๊ฐ ์ฐํ ๋ณต์ฌ๋ณธ์ ์ ์ฅํ์ธ์.
๊ณ ๊ธ ํ
- ์ฃผ๊ณต์ (Critical Path) ๊ณ์ฐ:์ ์ง ๊ณ์ฐ(๊ฐ์ฅ ๋น ๋ฅธ ์์/์๋ฃ)๊ณผ ํ์ง ๊ณ์ฐ(๊ฐ์ฅ ๋ฆ์ ์์/์๋ฃ) ์์์ ๋ง๋ญ๋๋ค. ๊ฐ์ฅ ๋น ๋ฅธ ์์๊ณผ ๊ฐ์ฅ ๋ฆ์ ์์์ด ๊ฐ์ ์์ ์ด ์ฃผ๊ณต์ ์ ์์ต๋๋ค โ ๊ฐ์กฐ ํ์ํ์ฌ ์ด๋ค ์ง์ฐ์ด ์๋ฃ์ผ์ ์ํฅ์ ๋ฏธ์น๋์ง ๋ณด์ฌ์ค๋๋ค.
- ๋ค์ค ํ๋ก์ ํธ ๋กค์ ์ ์ํ Power Query:์ฌ๋ฌ ํ๋ก์ ํธ ํ์ผ์ ๊ด๋ฆฌํ๋ ๊ฒฝ์ฐ Power Query๋ฅผ ์ฌ์ฉํ์ฌ ๋ชจ๋ ์์ ํ ์ด๋ธ์ ํ๋์ ๋ง์คํฐ ๋ทฐ๋ก ๊ฒฐํฉํฉ๋๋ค. ํ๋ก์ ํธ, ๋ด๋น์ ๋๋ ์ํ๋ณ๋ก ์ ์ฒด ํฌํธํด๋ฆฌ์ค๋ฅผ ํํฐ๋งํ ์ ์์ต๋๋ค.
- ํ๋๊ฐ์น๊ด๋ฆฌ(EVM):๊ณํ๊ฐ์น(PV), ํ๋๊ฐ์น(EV), ์ค์ ๋น์ฉ(AC) ์ด์ ์ถ๊ฐํฉ๋๋ค. SPI(=EV/PV)์ CPI(=EV/AC)๋ฅผ ๊ณ์ฐํ์ฌ ์ ๊ณ ํ์ค์ ์ง์ฒ๋ ๋ฐ ๋น์ฉ ์ฑ๊ณผ ์ถ์ ์ ์ํํฉ๋๋ค.
